Chính trị Thứ Ba 02/04/2024, 01:36

Thủ tướng Phạm Minh Chính: Đường dây 500 kV mạch 3 phải khai thác chậm nhất vào ngày 30/6

Tại trụ sở Chính phủ, chiều ngày 01/4, Thủ tướng Chính phủ Phạm Minh Chính chủ trì họp với các bộ, ngành, địa phương, đơn vị về tình hình thực hiện các dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên), với yêu cầu "dây không đợi cột, cột không đợi móng, móng không đợi một người làm mà phải nhiều người làm", khai thác dự án chậm nhất vào ngày 30/6.

Thủ tướng cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án

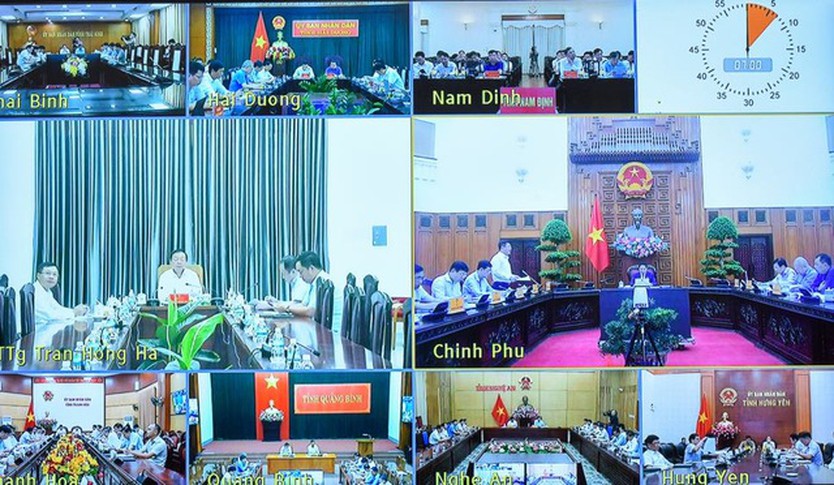

Hội nghị được tổ chức theo hình thức trực tuyến tại điểm cầu trụ sở Chính phủ với điểm cầu 9 tỉnh có dự án đi qua. Phó Thủ tướng Chính phủ Trần Hồng Hà dự họp tại đầu cầu tỉnh Khánh Hòa.

Tham dự cuộc làm việc có Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên; Bộ trưởng, Chủ nhiệm Văn phòng Chính phủ Trần Văn Sơn; lãnh đạo các bộ, ngành, cơ quan ở Trung ương; lãnh đạo các tỉnh Hưng Yên, Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh và Quảng Bình; lãnh đạo Tập đoàn Điện lực Việt Nam, Tổng Công ty Truyền tải điện Quốc gia.

Dự án đường dây 500 kV mạch 3 kéo dài (Phố Nối, tỉnh Hưng Yên - Quảng Trạch, tỉnh Quảng Bình) có tổng chiều dài khoảng 519 km, tổng mức đầu tư khoảng 22.356 tỷ đồng.

Thủ tướng chủ trì họp với các bộ, ngành, địa phương, đơn vị về tình hình thực hiện các dự án đường dây 500 kV mạch 3 đoạn từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên)

Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) thuộc Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư; có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần bảo đảm cung ứng điện cho miền Bắc.

Dự án gồm 4 dự án thành phần: Quảng Trạch – Quỳnh Lưu; Quỳnh Lưu – Thanh Hóa; Thanh Hóa - Nhà máy nhiệt điện Nam Định 1 và Nhà máy nhiệt điện Nam Định 1 – Phố Nối. Các dự án này đều khởi công tháng 10/2023 và tháng 1/2024; phấn đấu hoàn thành, đưa vào vận hành công trình trong tháng 6/2024.

Tại cuộc họp, lãnh đạo bộ, ngành, địa phương, đơn vị liên quan báo cáo tình hình triển khai các dự án; phản ánh các khó khăn, vướng mắc; đề xuất các nhiệm vụ, giải pháp để các dự án được triển khai thuận lợi hơn.

Phó Thủ tướng Trần Hồng Hà đề nghị EVN, EVNNPT xây dựng phương án huy động, sử dụng hiệu quả trang thiết bị đóng cọc móng

Hiện nay, toàn bộ 4 dự án đã hoàn thành công tác chuẩn bị đầu tư; thực hiện ký kết hợp đồng cho 225/226 gói thầu. Cả 4 dự án đã thực hiện bàn giao mặt bằng tại 1.177/1.177 vị trí móng cột và 231/503 khoảng néo, đạt khoảng 46%.

Các nhà thầu đang triển khai thi công móng đồng loạt trên toàn tuyến tại 100% vị trí; hoàn thành đúc móng được 430/1.177 vị trí; bàn giao 182/1.177 cột thép; hoàn thành lắp dựng 43/1.177 vị trí cột; đang lắp dựng 59/1.177 vị trí cột.

Phó Thủ tướng Trần Hồng Hà đề nghị EVN, EVNNPT xây dựng phương án huy động, sử dụng hiệu quả trang thiết bị đóng cọc móng, bảo đảm số lượng, chất lượng cấu kiện thép đúc lớn cho cột đường dây 500 kV; phối hợp chặt chẽ với các bộ, ngành, địa phương sớm hoàn thành khung giá bồi thường giải phóng mặt bằng; bố trí quỹ đất tái định cư; khẩn trương phê duyệt các phương án mở đường tạm phục vụ thi công các vị trí cột.

Hội nghị được tổ chức theo hình thức trực tuyến tại điểm cầu trụ sở Chính phủ với điểm cầu 9 tỉnh có dự án đi qua

Kết luận cuộc họp, Thủ tướng Chính phủ Phạm Minh Chính cảm ơn, đánh giá cao Đảng bộ, chính quyền các địa phương có dự án đi qua đã nỗ lực phối hợp với các bộ, ngành, đơn vị liên quan thúc đẩy triển khai dự án; phối hợp xử lý kịp thời các vướng mắc phát sinh; đặc biệt cảm ơn người dân nơi có dự án đi qua đã nhường đất, nhường chỗ ở, nơi làm ăn, sinh kế cho dự án.

Chốt lại một số mốc thời gian quan trọng, Thủ tướng yêu cầu phấn đấu hoàn thành khung chính sách để đền bù cho người dân bị ảnh hưởng bởi dự án trước ngày 10/4/2024; hoàn thành đúc các vị trí móng trước ngày 30/4; hoàn thành dựng cột trước ngày 30/5; hoàn thành cơ bản các hạng mục dự án thuộc dự án vào ngày 20/6/2024 để đóng điện, đưa vào khai thác chậm nhất vào ngày 30/6/2024.

Nguồn: Cổng thông tin điện tử Chính phủ

>>> Xin mời quý vị đón xem Thời sự HTV lúc 20 giờ và Chương trình Thế giới 24G lúc 20 giờ 30 phút mỗi ngày trên kênh HTV9



Ý kiến của bạn
Bình luận
Xem thêm bình luận

Có thể bạn sẽ thích

Các nghệ sĩ Mái ấm gia đình Việt bán vé số giúp em nhỏ khó khăn

Các nghệ sĩ Mái ấm gia đình Việt bán vé số giúp em nhỏ khó khăn

Show nổi bật 10:00 21/08/2026

Bé gái lớp 6 muốn nhịn ăn sáng để có tiền chữa bệnh cho mẹ; Mẹ ung thư vẫn đạp xe bán vé số nuôi con; Cara, Vĩnh Phú lần đầu tham gia "Mái ấm gia đình Việt", bật khóc trước hoàn cảnh các em nhỏ...

Lịch thi đấu bóng chuyền nữ Châu Á 2026 ngày 21/8

Lịch thi đấu bóng chuyền nữ Châu Á 2026 ngày 21/8

Thể thao 11:50 21/08/2026

Lịch thi đấu bóng chuyền nữ Châu Á 2026 ngày 21/8

Quán quen chuyện chất - 19g thứ Sáu (21/8) trên HTV7

Quán quen chuyện chất - 19g thứ Sáu (21/8) trên HTV7

Show sắp tới 16:00 21/08/2026

"Quán quen chuyện chất" kỳ này là cuộc trò chuyện đầy thú vị và hài hước giữa MC Bá Tăng Minh Hiếu và nghệ sĩ khách mời quanh chủ đề "Thức khuya".

Giá vàng hôm nay (21/8): Vàng miếng và vàng nhẫn cùng tăng mạnh

Giá vàng hôm nay (21/8): Vàng miếng và vàng nhẫn cùng tăng mạnh

Kinh tế 05:45 21/08/2026

Giá vàng hôm nay (21/8): Giá vàng miếng và vàng nhẫn cùng tăng mạnh, bán ra ở mức cao nhất là147 triệu đồng/lượng; giá vàng thế giới cũng chung xu hướng đi lên, vượt mốc 4.500 USD/ounce.

Xem thêm
